Строительство газопровода на востоке Москвы завершено наполовину
Москва, 17 августа - DIXINEWS.
Строительство газопровода в восточной части столицы выполнено на 50 процентов.
Восточный газопровод Москвы призван обеспечить надежное газоснабжение и горячее водоснабжение жителей района Вешняки.

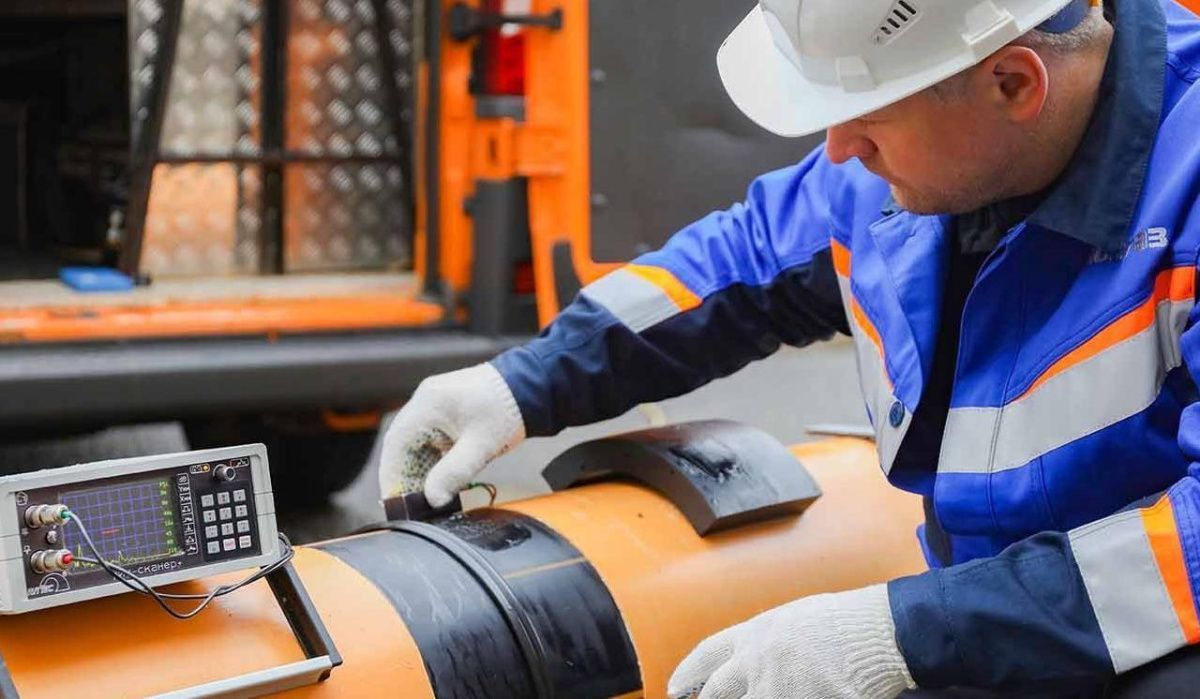

«Проект нового газопровода разработан специалистами АО “Мосгаз”. Протяженность инженерных сетей превышает 1,6 километра. На каждом этапе осуществляется строгий контроль качества — от испытаний применяемых материалов до проверки сварных соединений. Объект готов примерно на 50 процентов, строительство идет в соответствии с графиком», — сообщил Михаил Вдовин, генеральный директор АО «Мосгаз».
Работы по строительству газопровода стартовали в ноябре 2025 года специалистами комплекса городского хозяйства Москвы. Завершение реализации проекта намечено на конец 2026 года.
Прокладка труб осуществляется как открытым, так и закрытым способами, что обусловлено особенностями застройки этой территории. Инженерные сети на шести участках пересекаются с существующими коммуникациями и проезжими дорогами: в таких сложных местах используются технологии бурошнекового и горизонтально-направленного бурения. При этом благодаря современному оборудованию минимизируется воздействие на инфраструктуру района.
На объекте установят четыре запорных устройства с электроприводами, которыми специалисты АО «Мосгаз» будут управлять из центральной диспетчерской. Такая система упрощает проведение плановых работ и делает эксплуатацию более безопасной. Оператор сможет дистанционно перекрыть необходимый сегмент всего за полторы минуты. Запорные краны продублированы, то есть в случае неисправности одного из них всегда будет задействован резервный. Все оборудование отечественного производства и отличается высокой степенью надежности.
Строительство новых газовых сетей ведется с применением полиэтиленовых труб, что гарантирует десятилетия бесперебойной эксплуатации. Также предусмотрен переход уже существующего газопровода с высокого давления на среднее.
Реализация проекта играет существенную роль в укреплении энергетической инфраструктуры района. Врезку нового газопровода в основную магистраль запланировано провести во втором квартале 2027 года.
